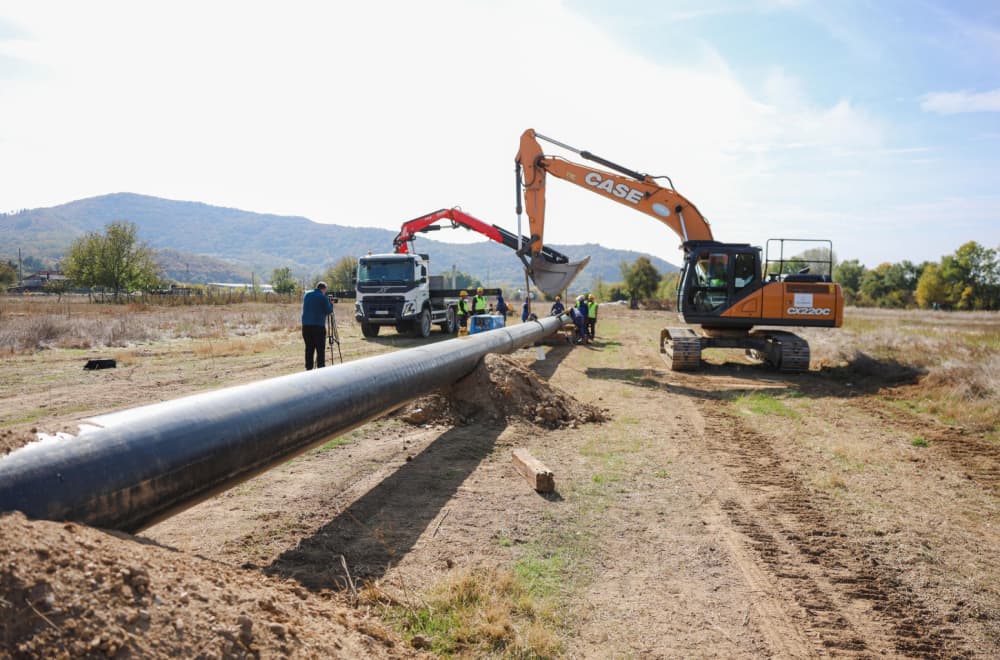

Time je jedan od najvažnijih energetskih projekata na jugu zemlje zvanično zašao u fazu izgradnje.
- Stigle prve cevi za gasnu interkonekciju Srbija-Severna Makedonija
- Zvanično potvrđeno: Počinje izgradnja gasne interkonekcije Srbija - Severna Makedonija

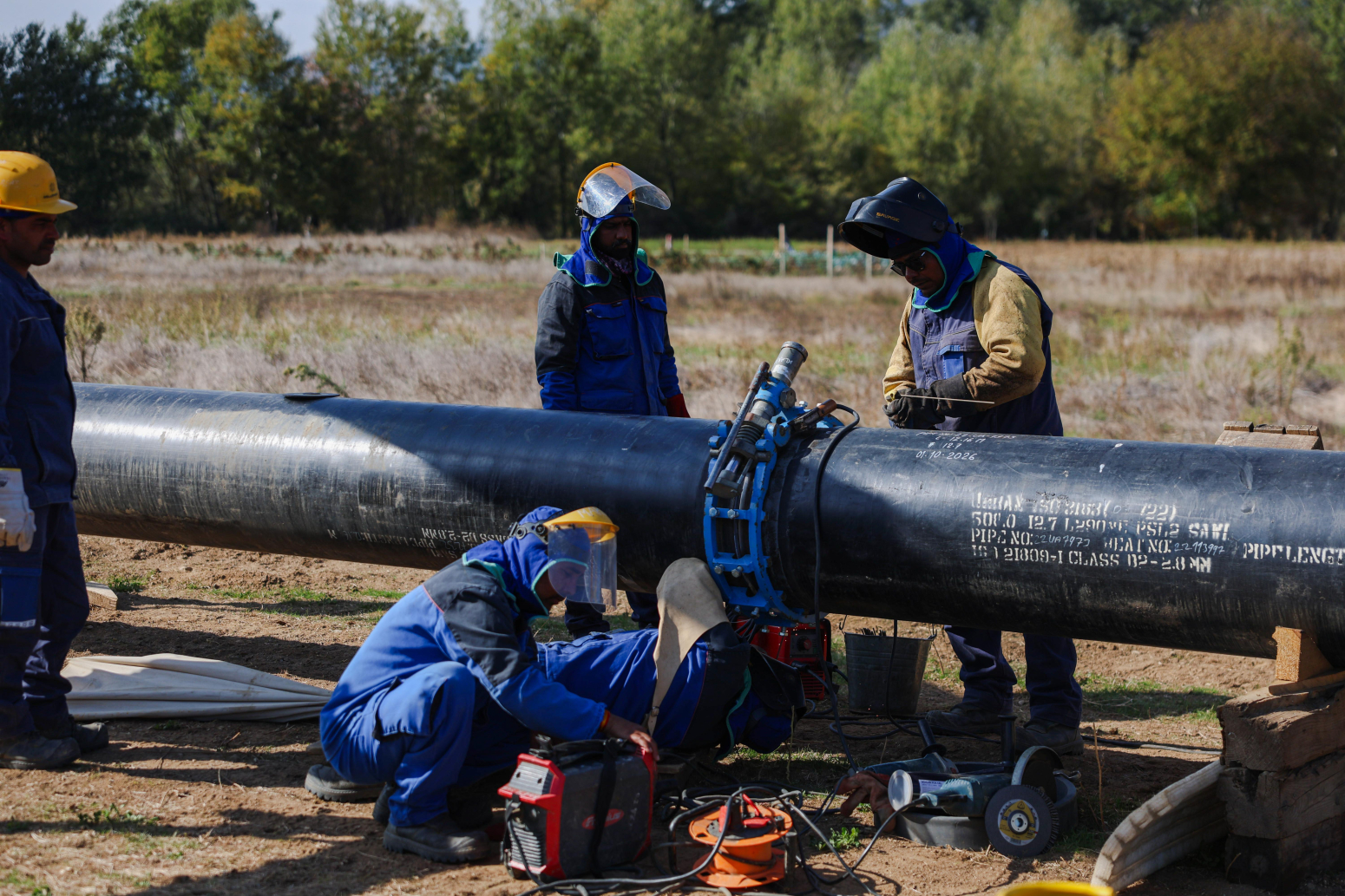

Srbija je ispred Severne Makedonije u pripremi izgradnje, jer se na isporuku cevi čeka i do devet meseci, a nekad i duže. Deo cevi za prvih 20 kilometara već je stigao.
Gasovod će u Srbiji biti dugačak 147 kilometara i prolaziće od Orljana, preko Leskovca i Vranja, do granice sa Severnom Makedonijom.
Vredan je 153 miliona evra, a moći će da preveze 1,5 milijardi kubnih metara gasa godišnje.
Završetak radova planiran je za 2028. godinu, i u Srbiji i u Severnoj Makedoniji.
Ministarstvo rudarstva i energetike/ Nenad Kostić
Gasovod će biti povezan i sa interkonekcijom Severna Makedonija–Grčka, koja je u izgradnji i trebalo bi da bude gotova 2027, čime se otvara put do izvora gasa koji stižu do Grčke.
